7月28日,渭河發電#3機組調峰臨停,凝汽器甲乙側收球網更換必須在5天內完成,而此項工作標準工期為10天左右。面對嚴峻挑戰,項目部第一時間制定方案,組織人員兵分三路投入搶修。起重組準備滑道、吊點位置及鋼絲繩、倒鏈等起重工具;焊工組準備氣瓶、橡皮管、焊把等工具;輔機班準備搶修工作相關的安全措施和材料工具……一場與時間賽跑、與技術較量、與困難斗爭的搶修工作正在進行。

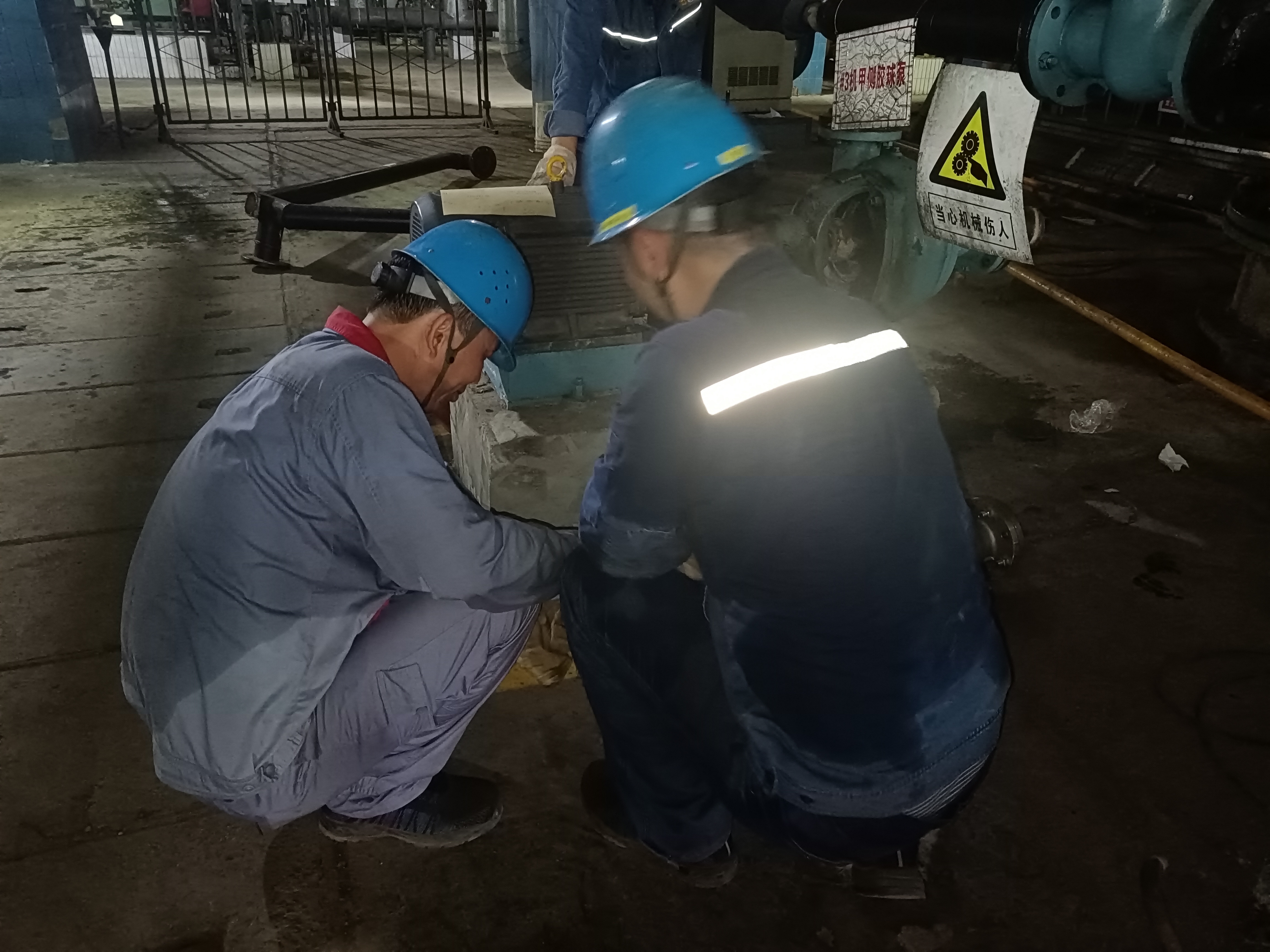

凝汽器收球網直徑1.8米,高4米,重4噸左右。為了使這個“龐然大物”安全順利就位,大家集思廣益,把影響起吊工作的收球網系統管道和閥門全部拆除,在空地組裝好收球網法蘭和本體后整體吊裝,避免了因位置狹窄受限引起的安全風險。搶修人員對舊管道、法蘭等除垢、清掃、打磨、制口后進行再利用,將節能降耗工作落到實處。

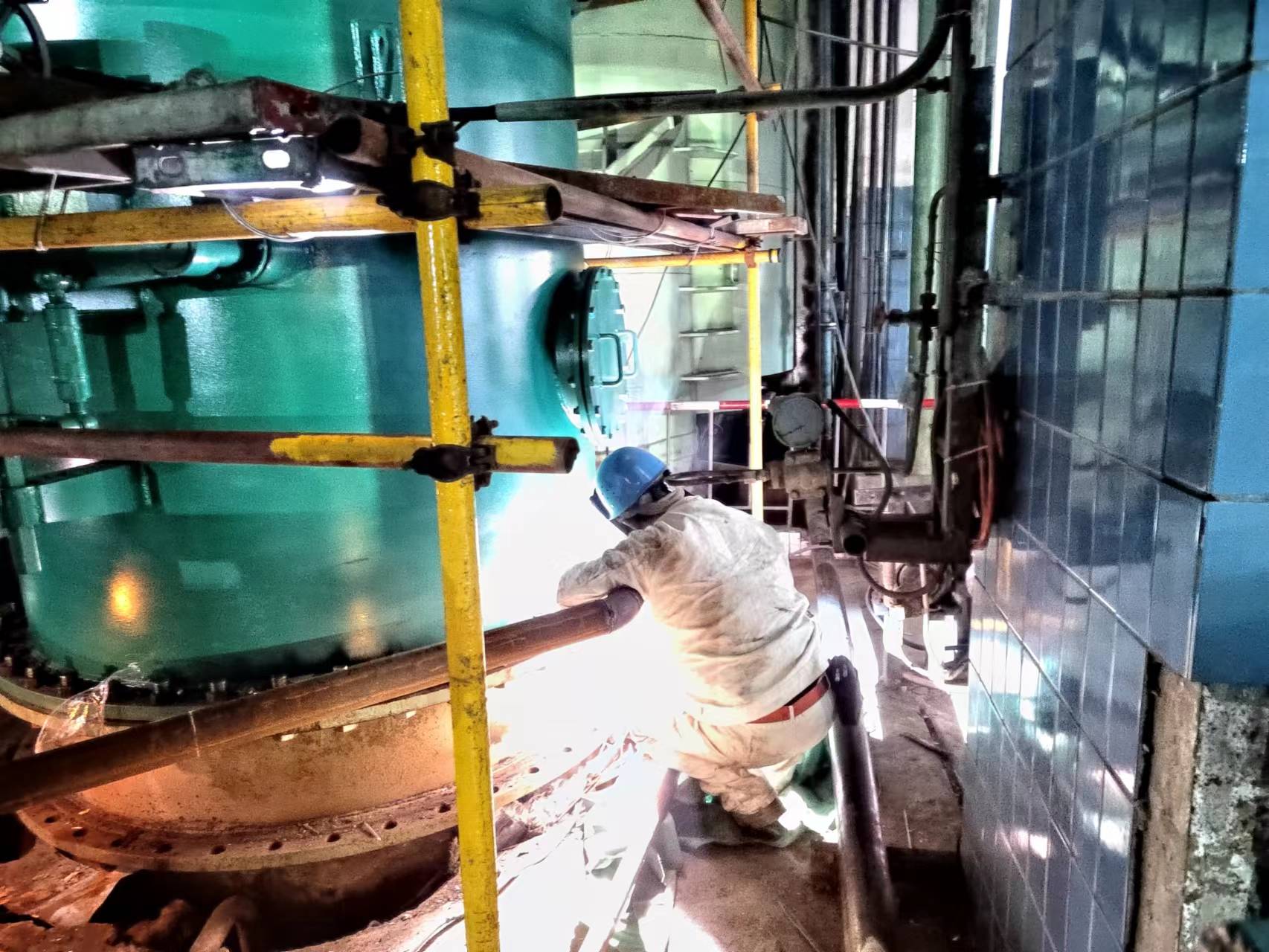

時值三伏,搶修現場十分火“熱”。本次更換僅直徑1.8米的法蘭焊口就有6道,焊接工作量巨大。焊工們穿戴著厚厚的焊工服和手套,全副武裝地在腳手架上一焊就是幾個小時。此起彼伏的電焊聲“呲呲”作響,高溫加上焊花的雙重“烤”驗,豆大的汗水順著頭發、眉毛、臉頰往下流淌,身上的衣服也浸出一圈又一圈的白色汗?jié)n,他們成了名副其實的“帶鹽人”。
迎高溫、戰酷暑,一群不怕熱的”超人”用“硬核”擔當詮釋著敬業的“溫度”。目前,迎峰度夏進入關鍵時期,渭河項目部全體員工將全力以赴做好設備維保工作,保障機組安全穩定運行。
版權所有@陜西能源電力運營有限公司 備案號 陜ICP備19009613號
公司地址:西安經濟技術開發區未央路136號東方濠璟商務大廈第21、22層
電話:029-86520095 傳真:029-86520060 郵編:710016
