5月9日12:08,隨著起重指揮的一聲哨響,渭河發電#4機發電機轉子順利抽出,標志著#4機C修完成了一個重要工作節點。
發電機抽轉子工作工序復雜、安全風險大、操作難度高,項目部和業主方生技部多次溝通,提前制定“四措兩案”、進行桌面推演,確保這一工作能夠順利進行。
5月9日早上7:30,參加發電機抽轉子的工作人員按時在汽機12.6米平臺集合,進行安全技術兩交底。渭河發電副總經理楊建平做動員講話,并提出工作要求。

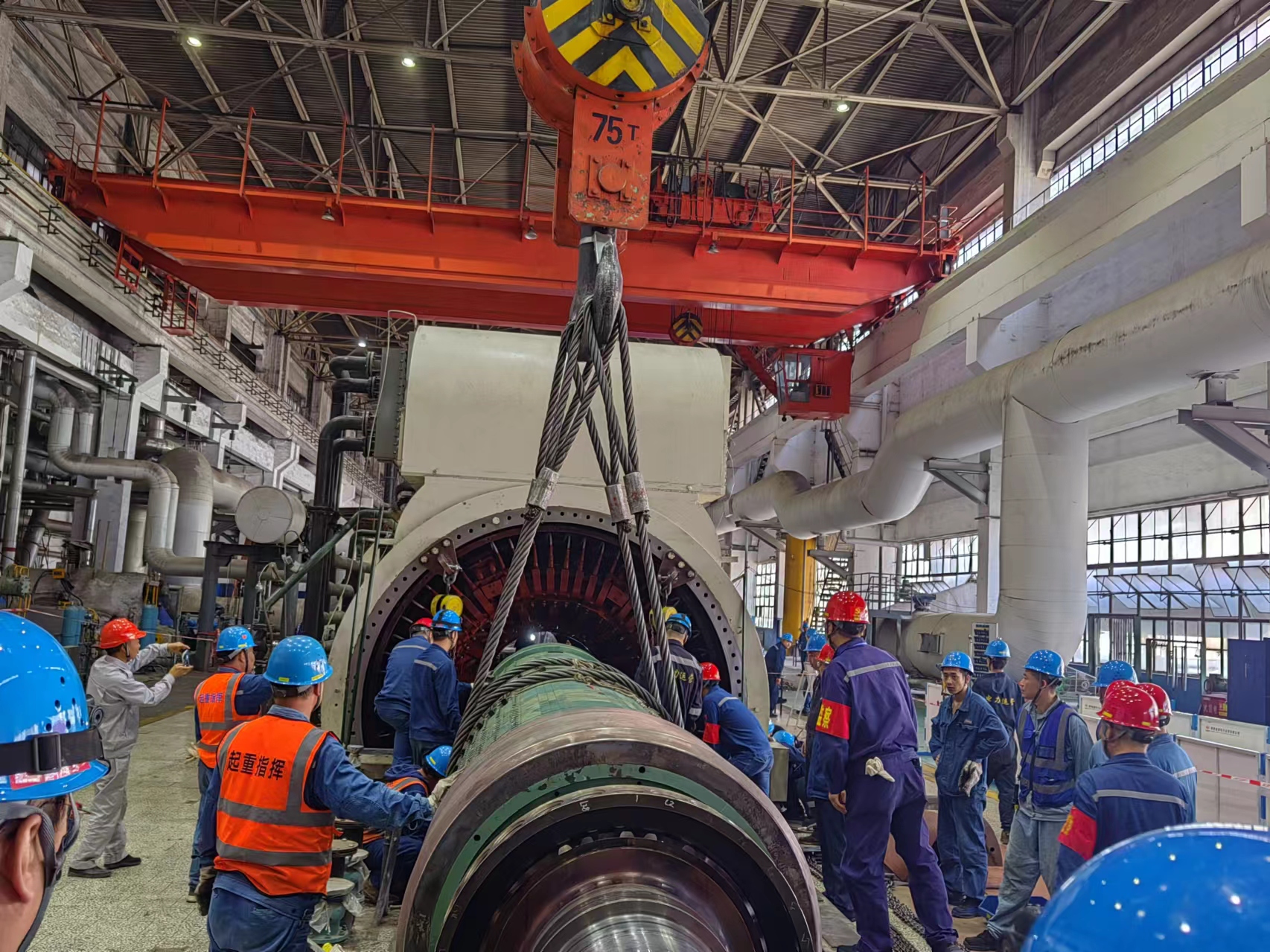

8:58,抽轉子工作正式開始。汽機、電氣專業人員分工有序、密切配合,9瓦解體及對輪螺栓拆除、連接假軸、加配重塊,各項工作環環相扣。起吊過程中,檢修人員利用水平儀確定轉子重心,不斷調整轉子中心位置,監測轉子與定子的間隙,避免轉子與定子膛內部其他部件發生磕碰。項目部安全管理人員對起吊過程實行全過程、全方位監督,確保安全第一。
龐大的發電機轉子被行車徐徐吊起,小心翼翼地落在專用托架上。為防止轉子在特種車輛運輸途中緊急剎車或拐彎時發生串移,工作人員細心地在托架前部及兩側用槽鋼定位加固,然后用塑料布和篷布一層層嚴密包裹、防護到位。經過一番“梳妝打扮”,發電機轉子固定平穩、包裝嚴實。

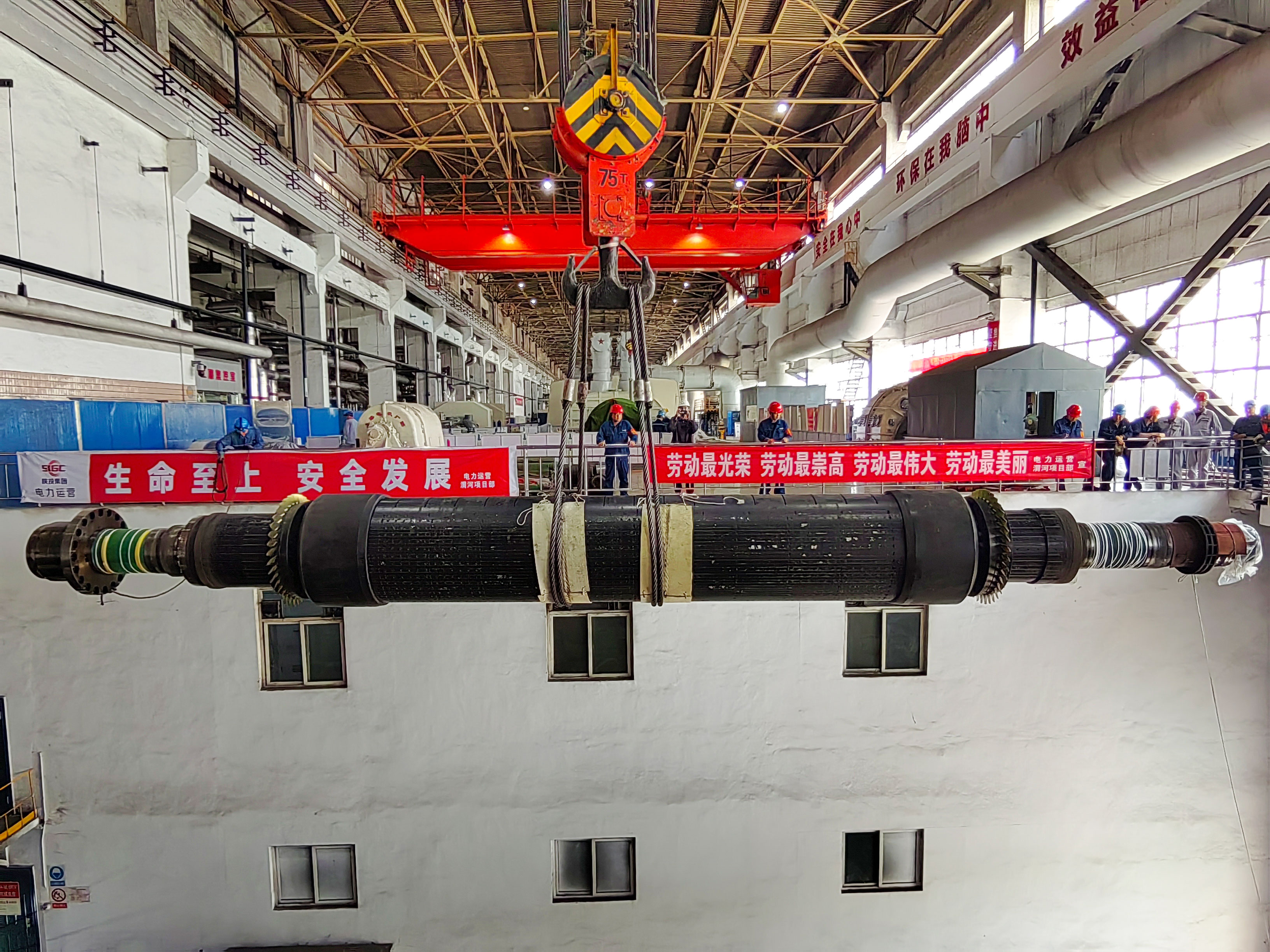

至此,經過所有工作人員9個小時的共同努力,長12.43米、重57噸的發電機轉子順利抽出裝車,這個“大家伙”將要遠赴上海發電機廠檢修,月底前將以嶄新的面貌歸來。
